中新网四川阿坝5月23日电 (顾梦璇 王东坡)记者23日从中建二局获悉,四川省首个构网型储能电站——四川阿坝红原雅克光伏电站已实现全容量并网投产。
该项目位于四川省阿坝州红原县,占地面积达8000亩,相当于784个标准足球场大小,在平均3600米海拔上建设76个光伏阵列区,设置1座220千伏升压站并配置磷酸铁锂电池集装箱储能系统,总装机规模达250兆瓦。
作为四川省首个构网型储能电站,项目建设的50兆瓦储能电站配置磷酸铁锂电池集装箱储能系统,可将储能电池与光伏发电装置连接,形成一个具有自动充放电功能的电网,在2小时内可充电或放电10万度,以高效的日内电力调节效能,提升电网安全稳定水平,实现更优的发电性能。

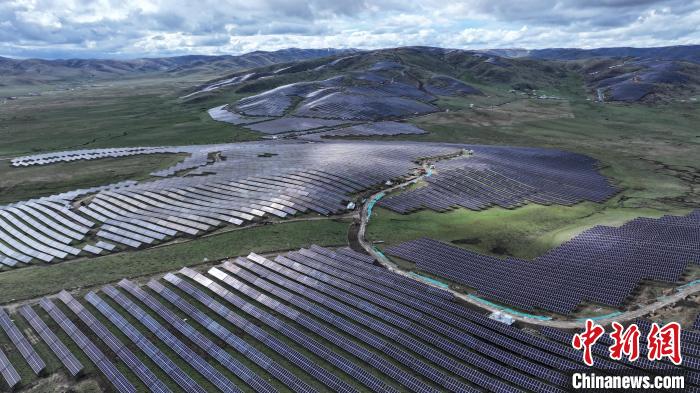

图为四川阿坝红原雅克光伏电站。(中建二局供图)
据了解,项目全容量并网发电后,预计年发电量约4.5亿千瓦时,与同等发电量的火电项目相比,每年可节约标准煤15万吨,减少二氧化碳排放约40万吨,相当于年植树2000万棵。
据承建方中建二局项目部指挥长赵海龙介绍,项目于2024年9月启动建设,施工高峰期,1500多名建设者同时作业。项目团队突破高原高寒缺氧和冻土难题,采用“先引孔、后回填”施工工艺,20天完成15万根光伏桩基施工,75天完成升压站、储能站全部施工任务。在光伏板铺装过程中,项目创新引进光伏机器人,安装效率提升4倍,仅45天完成200兆瓦光伏阵列区施工任务。
据悉,为体现“牧光互补”的特点,整个发电场区设计全部符合放牧要求。项目在施工过程中建设了高原草甸智能暖棚,养护了1.8万平方米被剥离的草甸,存活率高达95%,最大限度减少了施工对高原草场的扰动。同时,考虑到当地牧民的放牧需求,支架最低点距地面2米,实现“板上发电、板下养殖”的双绿色生态开发模式。(完)
